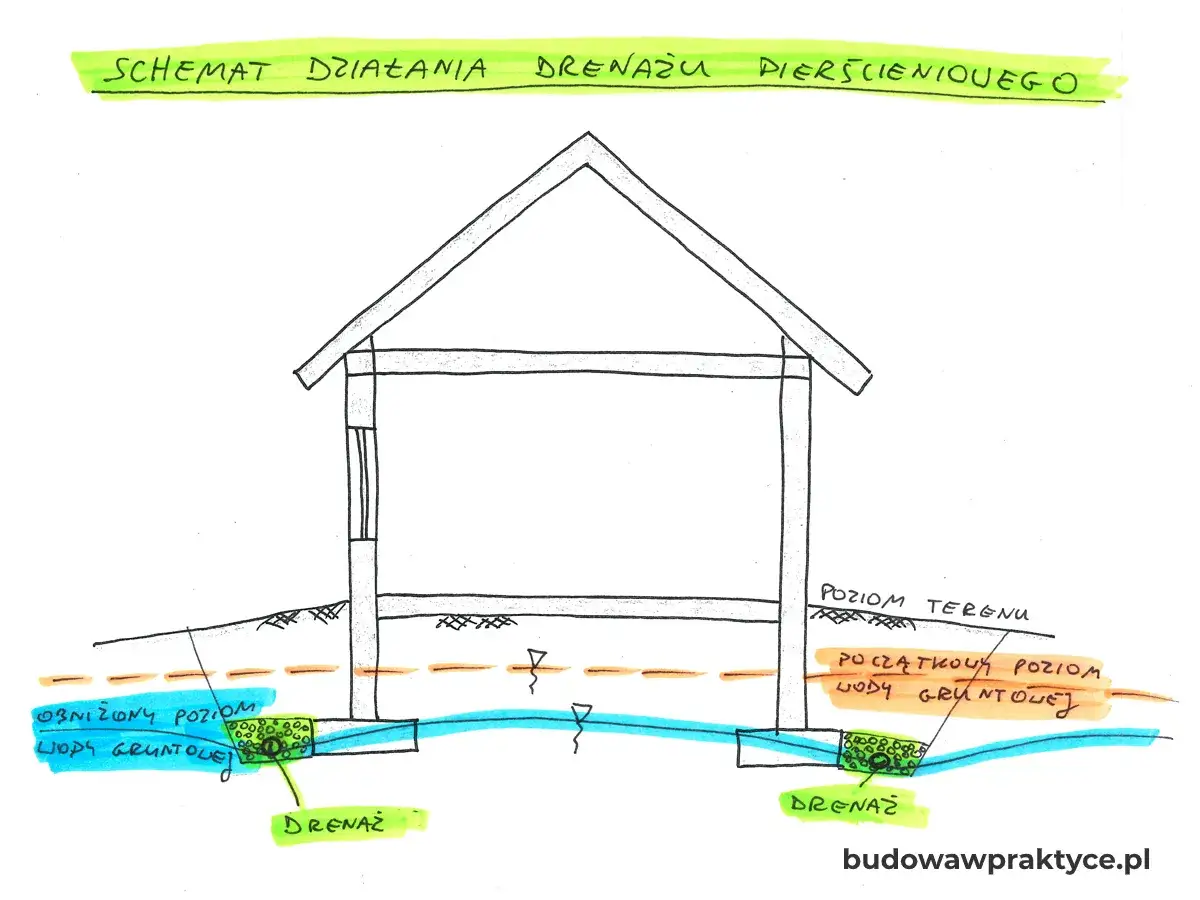

Przy zawilgoconych fundamentach samo poprawienie tynku zwykle nie wystarcza. Najpierw trzeba odciąć wodę od ścian, a drenaż opaskowy właśnie temu służy. W artykule pokazuję, kiedy taki układ ma sens, jak go zbudować, ile zwykle kosztuje i jakie błędy najczęściej sprawiają, że cała inwestycja działa tylko na papierze.
Co warto wiedzieć przed wykonaniem odwodnienia fundamentów
- Najpierw sprawdź grunt i odpływ wody, bo bez tego trudno ocenić, czy system rzeczywiście pomoże.
- Skuteczność zależy od spadku, filtracji i odbiornika wody, a nie tylko od samej perforowanej rury.
- Opaska nie zastępuje hydroizolacji, tylko wspiera ochronę fundamentów przed wodą gruntową i opadową.
- Najczęściej stosuje się rurę 100 mm, żwir i geowłókninę, a całość trzeba zakończyć studzienką albo innym odbiornikiem.
- Orientacyjny koszt dla domu jednorodzinnego to zwykle 180-450 zł/mb, ale przy trudnym terenie może być wyższy.
Kiedy taki system ma sens, a kiedy nie rozwiąże problemu
Ja zaczynam od pytania, czy woda rzeczywiście napiera na ściany fundamentowe, czy tylko stoi na powierzchni po ulewie. To ważne rozróżnienie, bo w pierwszym przypadku potrzebujesz układu, który przechwytuje wodę przy fundamentach, a w drugim często wystarczy poprawa spadków terenu, drożne rynny i sprawne odprowadzenie deszczówki.
Taki system zwykle ma sens, gdy działka ma grunt słabo przepuszczalny, na przykład gliniasty albo ilasty, poziom wody gruntowej bywa podwyższony, a dom ma piwnicę lub ławy posadowione głębiej. Sprawdza się też na terenach ze spływem wody z wyżej położonej części działki. W praktyce najlepszy efekt daje połączenie odwodnienia z dobrą hydroizolacją ścian i rozsądnym zagospodarowaniem wody z dachu.
Nie traktowałbym jednak takiego rozwiązania jako naprawy wszystkiego. Jeśli ściany są popękane, izolacja przeciwwodna jest wykonana źle albo woda dostaje się do budynku przez inne nieszczelności, sama opaska nie załatwi problemu. W takich sytuacjach najpierw trzeba uszczelnić fundament, a dopiero potem budować system odwadniający. Gdy warunki gruntowe są jasne, można przejść do samej konstrukcji, bo to właśnie ona decyduje o trwałości całego układu.
Z czego składa się skuteczna opaska odwadniająca
W dobrym projekcie liczą się nie tylko rury, ale cały zestaw elementów, które wspólnie przejmują wodę i kierują ją w bezpieczne miejsce. Poniżej zestawiam to, na co zwracam uwagę najczęściej:
| Element | Rola | Na co zwrócić uwagę |
|---|---|---|
| Rura drenarska perforowana | Zbiera wodę z otoczenia fundamentów | Najczęściej stosuje się średnicę 100 mm, a układ prowadzi się ze spadkiem 0,5-1% |
| Warstwa kruszywa | Ułatwia dopływ wody do rury i filtruje grunt | Typowo używa się żwiru 16-32 mm, zwykle w warstwie około 20-30 cm wokół rury |
| Geowłóknina | Oddziela grunt od kruszywa i ogranicza zamulanie | Powinna przepuszczać wodę, ale zatrzymywać drobne cząstki gleby |
| Studzienki rewizyjne | Umożliwiają kontrolę i płukanie instalacji | Najlepiej umieścić je w narożnikach i przy zmianach kierunku trasy |
| Odbiornik wody | Przyjmuje wodę z całego układu | Musi istnieć realne miejsce zrzutu, nie tylko „plan na później” |
| Zasypka ochronna | Chroni instalację po montażu | W praktyce potrzebna jest też odpowiednia warstwa gruntu nad systemem, zwykle 30-50 cm |
Jeśli miałbym wskazać jeden detal, który najczęściej decyduje o żywotności całego układu, to byłaby nim filtracja. Bez geowłókniny i odpowiedniego kruszywa nawet dobrze położona rura po czasie się zamuli. Dopiero taki zestaw ma sens. Teraz przechodzę do montażu, bo przy wykonaniu najłatwiej zniszczyć cały efekt.

Jak wykonać system przy fundamentach krok po kroku
Wyznacz trasę i spadek
Najpierw trzeba zaplanować przebieg wokół budynku i wskazać miejsce, do którego woda popłynie dalej. Ja zawsze pilnuję, aby trasa była możliwie prosta, bez zbędnych załamań, a spadek utrzymany w jednym kierunku. W praktyce najczęściej stosuje się spadek rzędu 0,5-1%, czyli 5-10 mm na metr bieżący.
Odkop fundamenty i zabezpiecz izolację
Przy nowym domu prace prowadzi się zwykle przed zasypaniem wykopu, przy istniejącym budynku trzeba odkopywać fundamenty odcinkami. To ważne, bo nie wolno osłabiać gruntu pod ławą. Jeśli jest już hydroizolacja, trzeba ją oczyścić, skontrolować i w razie potrzeby naprawić, zanim pojawi się warstwa filtracyjna.

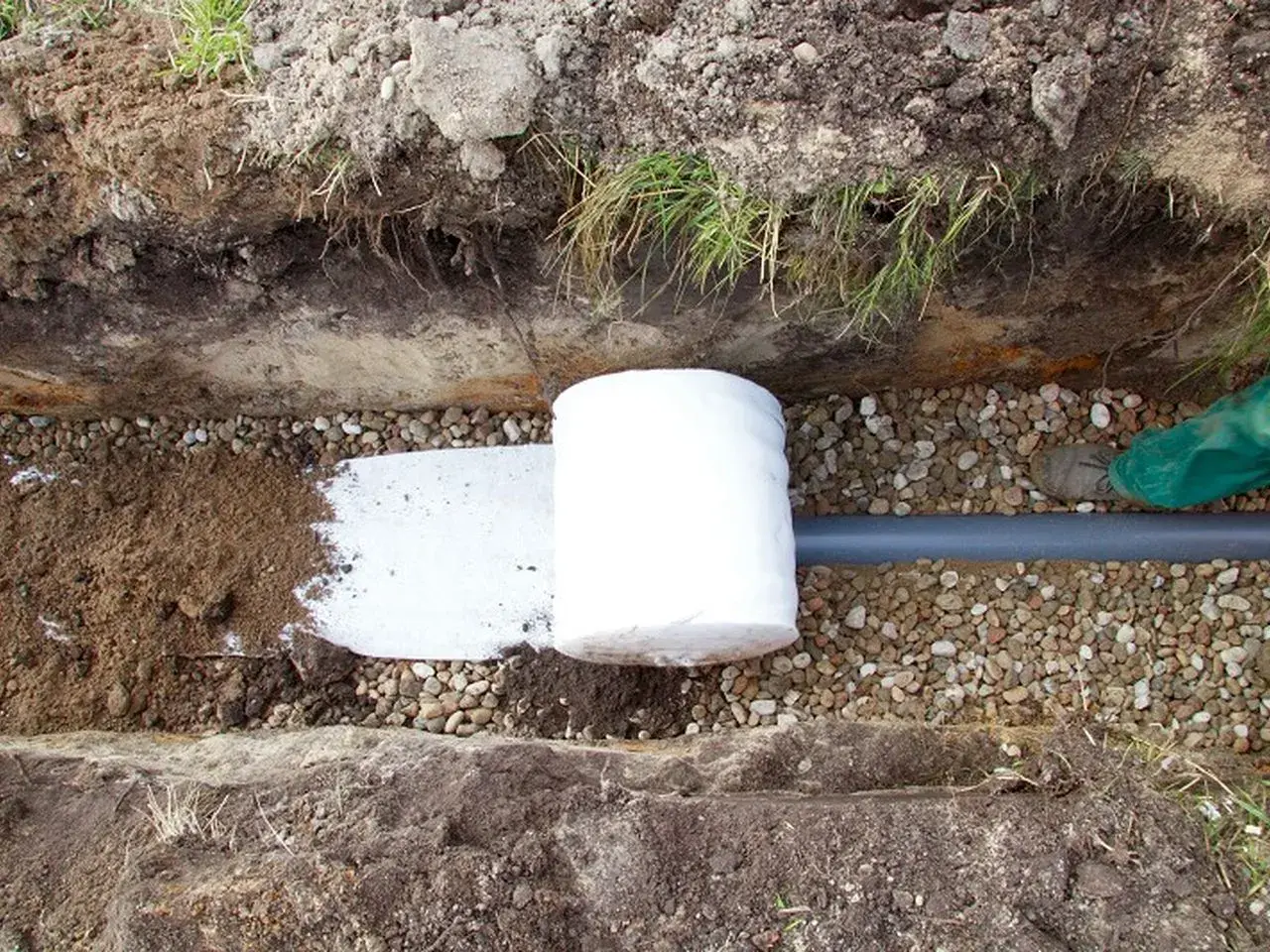

Ułóż warstwy filtracyjne
Na dnie wykopu układa się geowłókninę, a potem warstwę kruszywa. W niej spoczywa rura drenarska, która zbiera wodę i prowadzi ją dalej. Dobrze dobrane kruszywo ma dużą przepuszczalność, ale nie może być zbyt drobne, bo wtedy zaczyna pracować jak piasek i sprzyja zamulaniu.
Wstaw rury i studzienki
Rurę układa się zgodnie z kierunkiem odpływu, bez załamań i „brzuchów”, w których mogłaby zalegać woda. W narożnikach oraz na dłuższych odcinkach warto od razu przewidzieć studzienki rewizyjne, bo bez nich późniejsze czyszczenie jest trudne i kosztowne. Ja traktuję dostęp serwisowy jako obowiązkowy, nie jako dodatek.
Przeczytaj również: Jak obliczyć styropian na elewacje i uniknąć kosztownych błędów
Zasyp i przetestuj układ
Po zasypaniu nie kończę pracy na samym zamknięciu wykopu. Trzeba jeszcze sprawdzić, czy woda rzeczywiście płynie w dobrą stronę, a nie stoi w rurze lub w studzience. Dobrą praktyką jest też kontrola po pierwszym mocniejszym deszczu. Jeśli wtedy wszystko działa, system ma dużo większą szansę na wieloletnią pracę bez niespodzianek.
Sama instalacja nie wystarczy, jeśli nie ma gdzie odprowadzić wody. To właśnie odbiornik decyduje, czy cały układ będzie odciążał fundamenty, czy tylko zbierał wodę w zamkniętym obiegu.
Gdzie odprowadzić zebraną wodę
Najgorszy scenariusz to taki, w którym rury zbierają wodę, ale nie mają dokąd jej oddać. Wtedy system przestaje chronić fundamenty i zaczyna działać jak magazyn wilgoci. W praktyce stosuje się kilka rozwiązań, ale każde ma własne ograniczenia.
| Odbiornik | Kiedy ma sens | Ograniczenia |
|---|---|---|
| Kanalizacja deszczowa | Gdy jest dostępna i dopuszcza przyjęcie takiej wody | Wymaga zgodności z lokalnymi warunkami i poprawnego wpięcia |
| Studnia chłonna | Na gruncie przepuszczalnym, przy niskim poziomie wód gruntowych | Słabo działa w glinie, iłach i na terenach podmokłych |
| Rów melioracyjny albo ciek | Gdy jest realny odbiór i można legalnie odprowadzić wodę | Trzeba sprawdzić warunki lokalne i uzgodnienia |
| Zbiornik retencyjny z pompą | Na trudnych działkach bez grawitacyjnego odpływu | Podnosi koszt i wymaga późniejszej obsługi |
Jeśli nie ma naturalnego odpływu, warto od razu założyć wariant z pompą albo z retencją, zamiast liczyć na to, że „jakoś się ułoży”. W budownictwie takie założenia zwykle kończą się poprawkami po pierwszym większym deszczu. Przy kosztach liczy się więc nie tylko sam wykop, ale też to, dokąd woda ma finalnie trafić.
Ile to kosztuje i co naprawdę podbija cenę
W 2026 roku orientacyjny koszt wykonania takiego systemu w Polsce najczęściej mieści się w widełkach 180-450 zł/mb. Dla typowego domu jednorodzinnego z obwodem około 40-60 metrów daje to zwykle budżet rzędu 12-35 tys. zł. To nadal tylko widełki, bo cena mocno zależy od gruntu, głębokości prac i tego, czy system robisz przy nowym budynku, czy przy istniejącym domu.
| Składnik | Orientacyjny wpływ na koszt |
|---|---|
| Rury, studzienki i drobna armatura | 40-120 zł/mb |
| Kruszywo i geowłóknina | 40-100 zł/mb |
| Roboty ziemne i robocizna | 80-200 zł/mb |
| Łącznie | 180-450 zł/mb |
Najbardziej podbijają cenę trudny dostęp do ścian fundamentowych, konieczność odkopywania starego budynku, naprawa izolacji, odtworzenie opaski lub nawierzchni oraz rozwiązanie problemu z odbiorem wody. Z mojego doświadczenia wynika, że największe oszczędności pozorne robi się wtedy, gdy ktoś rezygnuje ze studzienek rewizyjnych albo z geowłókniny. Taniej jest tylko na papierze, bo później system zaczyna się zamulać i wymaga kosztownych poprawek.
Właśnie dlatego przed zamówieniem wykonania warto przejść przez kilka kontroli, które oszczędzają najwięcej nerwów i pieniędzy.
Najczęstsze błędy, które skracają żywotność instalacji
- Łączenie rynien z systemem drenarskim - przy ulewie do rur trafia zbyt duża ilość wody i układ przestaje nadążać.
- Brak geowłókniny - grunt miesza się z kruszywem, a po czasie całość się zamula.
- Za mały albo nieciągły spadek - woda zalega w rurze zamiast płynąć do odbiornika.
- Brak studzienek rewizyjnych - drożność trudno sprawdzić i jeszcze trudniej przywrócić.
- Zbyt płytkie ułożenie rur - instalacja jest bardziej narażona na uszkodzenia i nie przechwytuje wody w odpowiedniej strefie.
- Brak naprawy hydroizolacji - odwodnienie działa, ale ściana nadal przepuszcza wilgoć.
- Brak realnego odbiornika - system zbiera wodę, lecz nie odprowadza jej dalej.
W praktyce największym błędem nie jest sam materiał, tylko myślenie o systemie jak o jednorazowym wykopie. To instalacja, która ma pracować latami i wymaga sensownego dostępu, spadku oraz miejsca zrzutu. Zanim podpiszesz umowę, sprawdź jeszcze kilka rzeczy, które zwykle decydują o bezawaryjnej pracy.
Co sprawdzam przed zleceniem takiej pracy
Gdybym miał skrócić cały temat do kilku decyzji, zacząłbym od czterech pytań. Czy grunt rzeczywiście wymaga odprowadzenia wody przy fundamentach? Czy istnieje legalny i skuteczny odbiornik? Czy izolacja ścian jest poprawna albo przynajmniej możliwa do naprawy? I czy wykonawca przewiduje dostęp serwisowy po zakończeniu prac?
- Diagnoza gruntu - bez niej łatwo przepłacić za rozwiązanie, które nie jest potrzebne.
- Plan odbioru wody - bez tego nawet dobry montaż nie przyniesie efektu.
- Zakres napraw izolacji - odwodnienie i hydroizolacja powinny działać razem.
- Możliwość przeglądu i czyszczenia - studzienki rewizyjne są tu ważniejsze, niż wielu inwestorów zakłada.
Jeśli te elementy są dopięte, odwodnienie przy fundamentach staje się realną ochroną, a nie tylko kolejnym kosztem w kosztorysie. To właśnie takie podejście daje najlepszy efekt w budowie i wykończeniu: mniej improwizacji, więcej kontroli nad wodą i większa szansa na suche, stabilne fundamenty przez lata.
