Remont domu - Kolejność prac, która oszczędza pieniądze i nerwy

Leonard Ostrowski .

18 czerwca 2026

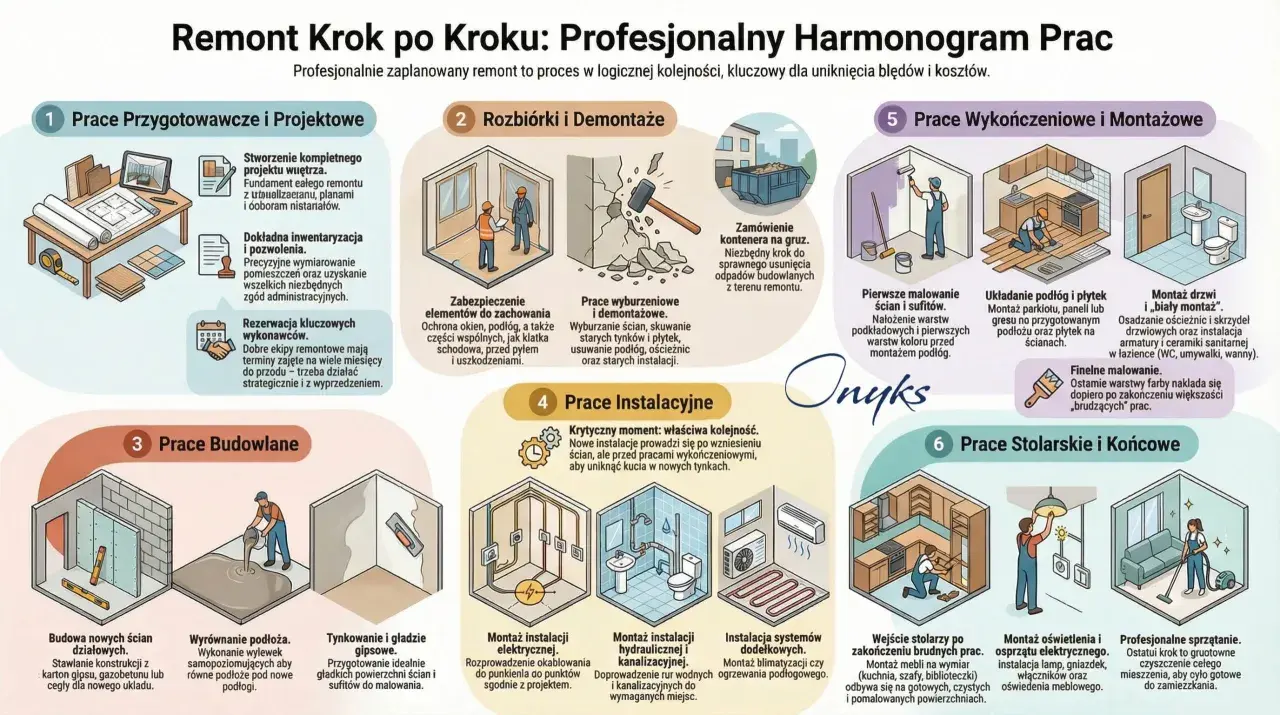

Harmonogram remontu domu: od projektu, przez rozbiórki, budowę, instalacje, po wykończenia i sprzątanie.

Dobry remont domu zaczyna się od kolejności prac, a nie od kupowania płytek czy farb. W praktyce największe oszczędności daje sensowny plan, realistyczny budżet i sprawdzenie, które roboty wymagają formalności, zanim pojawi się ekipa. W tym tekście pokazuję, jak ułożyć prace krok po kroku, gdzie najłatwiej przepalić pieniądze i jakie narzędzia oraz materiały naprawdę mają znaczenie.

Najpierw ustal zakres, budżet i kolejność robót

  • Największy błąd to zaczynanie od zakupów bez dokładnych oględzin stanu budynku.
  • Roboty brudne, instalacyjne i konstrukcyjne robi się przed wykończeniem.
  • W budżecie zostaw 15-20% rezerwy, a przy starszym domu nawet więcej.
  • Przy ingerencji w konstrukcję, elewację lub instalacje sprawdź formalności, zanim ruszy ekipa.
  • Na elektryce, hydraulice i hydroizolacji nie warto ucinać kosztów.

Trwa remont domu. Drewniana podłoga, drabina, wiadra z farbą i wałek sugerują prace malarskie i układanie parkietu.

Od oględzin do realnego planu prac

Ja zawsze zaczynam od inwentaryzacji, czyli spokojnego sprawdzenia, co w domu faktycznie wymaga naprawy, a co tylko odświeżenia. W starszych budynkach najwięcej mówi wilgoć, stan dachu, pęknięcia tynków, zużycie instalacji i jakość stolarki. Dopiero kiedy wiem, gdzie są problemy techniczne, układam zakres robót, zamiast działać na wyczucie.

W praktyce dzielę wszystko na trzy grupy: rzeczy pilne, rzeczy ważne i rzeczy, które można zrobić przy okazji. To bardzo prosty podział, ale ratuje budżet, bo nie pozwala wrzucić do jednego koszyka pękniętej rynny, zmiany układu kuchni i wymiany wszystkich gniazdek. Jeśli dom ma pozostać zamieszkany, od razu zaznaczam też strefę czystą i strefę roboczą, żeby nie rozjechać logistyki na cały budynek.

Co sprawdzam Na co zwracam uwagę Co zwykle oznacza problem
Ściany i sufity Rysy, odspojenia, zawilgocenia Ukryte przecieki, osiadanie, słaby tynk
Instalacje Wiek przewodów, rozdzielnia, rury, piony Wysokie ryzyko wymiany zamiast kosmetyki
Dach i elewacja Przecieki, mostki termiczne, spękania Roboty zewnętrzne przed wykończeniem wnętrz
Okna i drzwi Szczelność, regulacja, stan ościeżnic Straty ciepła i poprawki po malowaniu

Kiedy taki przegląd jest zrobiony porządnie, łatwiej przejść do etapowania robót. I właśnie kolejność prac zwykle decyduje o tym, czy remont idzie płynnie, czy zamienia się w serię poprawek.

Kolejność robót, która oszczędza czas i nerwy

Najbezpieczniej trzymać się zasady: od góry do dołu i od brudnych prac do czystych. Najpierw robi się wszystko, co pyli, kuje, rozbiera i generuje odpady, a dopiero później wchodzi wykończenie. Jeśli ten porządek zostanie odwrócony, nowe podłogi, świeża farba i drzwi potrafią ucierpieć szybciej, niż się wydaje.

Przy większym zakresie prac układam harmonogram w takich blokach:

Etap Co obejmuje Dlaczego to ważne
Demontaż i rozbiórki Skuwanie, wyburzenia, demontaż starego wyposażenia Tworzy czystą bazę pod dalsze prace
Instalacje Elektryka, wod-kan, ogrzewanie, wentylacja Po zamknięciu ścian jest to dużo droższe
Prace mokre Tynki, wylewki, hydroizolacje, szpachlowanie Muszą wyschnąć przed kolejnymi warstwami
Wykończenie bazowe Gładzie, gruntowanie, malowanie, podłogi To etap, który najbardziej widać na końcu
Montaż końcowy Drzwi, osprzęt, armatura, listwy, biały montaż Chroni gotowe powierzchnie przed uszkodzeniem

Jeśli dom jest zamieszkany, dzielę go na strefy i zamykam roboty tak, żeby nie rozlewać kurzu po całym budynku. To prosta decyzja organizacyjna, ale w praktyce zmniejsza liczbę przestojów i przypadkowych zniszczeń. Gdy kolejność jest już jasna, można policzyć pieniądze bez zgadywania.

Budżet, który nie rozsypie się po pierwszej niespodziance

Na rynku w 2026 roku orientacyjne widełki są szerokie, bo zakres prac w domu potrafi zmienić się diametralnie po pierwszym odkuciu tynku. Dla lekkiego odświeżenia można przyjąć około 800-1500 zł/m², dla standardowego remontu 1500-3000 zł/m², a dla głębokiego remontu z instalacjami i większymi naprawami 3000-6000+ zł/m². W starszym budynku, szczególnie przy niepewnym stanie instalacji lub wilgoci, budżet rośnie jeszcze szybciej.

Z mojego doświadczenia robocizna często zjada 40-60% całego budżetu, zwłaszcza gdy wchodzą prace mokre, instalacyjne i poprawki po starych warstwach. Dlatego nie traktuję kosztorysu jak formalności. Traktuję go jak narzędzie decyzyjne, które mówi mi, gdzie można oszczędzić, a gdzie oszczędność byłaby tylko pozorna.

Pozycja Orientacyjny udział w budżecie Co warto wiedzieć
Rezerwa na niespodzianki 15-20% W starym domu lepiej liczyć nawet 20-25%
Wywóz gruzu i odpady 3-8% Łatwo to zaniżyć na starcie
Materiały pomocnicze 5-10% Kleje, grunty, taśmy, wkręty i drobnica sumują się zaskakująco szybko
Poprawki końcowe 5-10% Właśnie tu pojawiają się dopłaty, których nikt nie planuje

Ja najczęściej oszczędzam nie na jakości, tylko na chaosie: pilnuję zamówień, terminów dostaw i tego, żeby nie kupować materiału bez pomiaru. Taniej wychodzi też kupowanie rzeczy trwałych tam, gdzie pracują codziennie, i rozsądnego standardu tam, gdzie element nie będzie mocno obciążony. Następny krok to formalności, bo właśnie one potrafią zatrzymać remont w połowie.

Formalności i bezpieczeństwo, których nie warto zostawiać na później

W Polsce część robót w domu jednorodzinnym da się prowadzić bez dużej biurokracji, ale to nie znaczy, że każda ingerencja jest neutralna dla prawa budowlanego. Jeśli prace dotyczą konstrukcji, przegród zewnętrznych, dachu, zmiany sposobu użytkowania albo obiektu zabytkowego, sprawdzam je zanim ktoś wejdzie z młotem. W praktyce łatwiej poświęcić godzinę na weryfikację niż później tygodnie na poprawki i legalizację.

Jak przypomina GUNB, przy przebudowie przegród zewnętrznych i elementów konstrukcyjnych w domu jednorodzinnym nie można zakładać, że wszystko da się zrobić bez sprawdzenia formalności. Do tego dochodzi bezpieczeństwo instalacji: elektrykę, gaz, wentylację i kominy zostawiam fachowcom z odpowiednimi uprawnieniami, bo tu błąd nie kończy się na estetyce, tylko na realnym ryzyku dla domowników.

  • Zmiana układu ścian nośnych wymaga projektu albo przynajmniej kontroli technicznej.
  • Roboty przy dachu, elewacji i ociepleniu trzeba sprawdzać osobno, bo wpływają na parametry budynku.
  • Przy instalacji gazowej i elektrycznej nie warto działać „na oko”, nawet jeśli zakres wydaje się mały.
  • Przy starszych domach dobrze mieć dokumentację zdjęciową przed zakryciem ścian i podłóg.

Gdy formalności są uporządkowane, łatwiej przejść do materiałów, bo wtedy wybór nie jest już przypadkowy, tylko dopasowany do tego, jak dom ma działać przez kolejne lata.

Materiały i narzędzia, które naprawdę robią różnicę

Nie oszczędzam na rzeczach, których nie da się łatwo poprawić po zakończeniu prac. Hydroizolacja, kleje, zaprawy, elementy instalacji, stolarka i warstwy podłogowe mają większe znaczenie niż dekoracyjne detale, bo wpływają na trwałość całego remontu. Z kolei na farbach, listwach czy osprzęcie można wybrać rozsądny średni standard, jeśli tylko nie idzie to kosztem jakości użytkowej.

W domu jednorodzinnym szczególnie dobrze widać, jak narzędzia wpływają na efekt. Poziomica laserowa skraca czas ustawiania ścianek i zabudów, miernik wilgotności chroni przed zamykaniem mokrych przegrod, a dobre mieszadło do zapraw i odkurzacz budowlany poprawiają tempo pracy i czystość na budowie. To nie są gadżety, tylko sprzęt, który ogranicza poprawki.

Co kupić lepiej Dlaczego to ma sens Gdzie można zachować umiar
Hydroizolacja i materiały mokre Chronią przed wilgocią i późniejszymi naprawami Nie trzeba przepłacać za markę, ale trzeba trzymać parametry
Instalacje elektryczne i wodne To elementy ukryte, najdroższe w ewentualnej poprawce Oszczędzanie na klasie materiału zwykle jest pozorne
Podłogi w strefach mocno używanych Przedpokój, kuchnia i komunikacja pracują najintensywniej W sypialni można wybrać spokojniejszy standard
Narzędzia pomiarowe Pomagają uniknąć krzywizn, niedoróbek i zbędnych poprawek Tu warto kupować raz, a porządnie

Jeżeli te decyzje są rozsądne, dalsza część prac zwykle idzie szybciej i czyściej. A skoro tak, trzeba jeszcze wyłapać błędy, które najczęściej psują cały efekt.

Najczęstsze błędy, które drogo kosztują

  • Start bez pełnych oględzin. Potem wychodzą rzeczy, których nie było w kosztorysie.
  • Zbyt mała rezerwa finansowa. Przy pierwszej niespodziance budżet zaczyna się sypać.
  • Kupowanie materiałów przed pomiarami. Nadwyżki i zwroty zabierają czas oraz pieniądze.
  • Zmiany projektu w trakcie prac. Każda korekta po rozpoczęciu robót podbija koszt i wydłuża termin.
  • Oszczędzanie na instalacjach i hydroizolacji. To klasyczna fałszywa oszczędność.
  • Brak odbiorów etapowych. Jeśli nie sprawdza się pracy po drodze, poprawki wychodzą najdrożej.

Ja zwykle proszę ekipę o rozbicie zakresu na etapy, a nie tylko o jedną cenę końcową. Dzięki temu od razu widzę, gdzie jest robocizna, gdzie materiały, a gdzie potencjalne ryzyko dopłat. To prosty sposób, żeby nie dać się zaskoczyć końcówce remontu i jednocześnie zachować kontrolę nad jakością.

Co jeszcze warto przewidzieć, gdy ściany są otwarte

To moment, w którym najłatwiej zrobić rzeczy, których później nikt nie chce już kuć drugi raz. Jeśli instalacje są odsłonięte, dokładam dodatkowe gniazda, przewody pod internet w kluczowych pokojach, przewiduję miejsca pod czujniki, poprawiam izolację akustyczną tam, gdzie to ma sens, i zostawiam dostęp serwisowy do newralgicznych punktów. Takie decyzje nie wyglądają efektownie w dniu odbioru, ale bardzo szybko pokazują wartość w codziennym użytkowaniu.

  • Dodatkowe gniazda w kuchni, salonie i przy łóżkach.
  • Przewody i punkty pod sieć domową, alarm lub monitoring.
  • Wzmocnienia pod cięższe szafki, wiszące szafki łazienkowe i zabudowy.
  • Lepsza izolacja w miejscach, gdzie później trudno wrócić z poprawką.
  • Rewizje i dostęp do zaworów, łączeń oraz elementów serwisowych.

Jeżeli połączysz to z dobrą kolejnością robót, rozsądnym budżetem i kontrolą jakości na każdym etapie, efekt będzie dużo trwalszy niż przy „szybkim odświeżeniu”. Właśnie tak zamykam takie prace: porządek przed startem, kontrola w trakcie i kilka decyzji podjętych z wyprzedzeniem. Dzięki temu dom nie tylko wygląda lepiej, ale też działa bez nerwów przez długie lata.

FAQ - Najczęstsze pytania

Zawsze zaczynaj od prac brudnych i instalacyjnych (demontaż, instalacje, prace mokre), a dopiero potem przechodź do wykończenia (gładzie, malowanie, podłogi, montaż końcowy). Pamiętaj o zasadzie "od góry do dołu", aby uniknąć uszkodzeń świeżo wykończonych powierzchni.
Zaleca się uwzględnienie 15-20% rezerwy na nieprzewidziane wydatki. W przypadku starszych domów, gdzie ryzyko niespodzianek jest większe, warto zwiększyć tę rezerwę nawet do 20-25%, aby uniknąć problemów finansowych w trakcie remontu.
Nie oszczędzaj na elementach kluczowych dla trwałości i bezpieczeństwa: hydroizolacji, instalacjach elektrycznych i wodno-kanalizacyjnych, a także na materiałach konstrukcyjnych. Oszczędności w tych obszarach często prowadzą do znacznie droższych poprawek w przyszłości.
Nie wszystkie, ale ingerencje w konstrukcję, przegrody zewnętrzne, dach, zmianę sposobu użytkowania lub remont obiektu zabytkowego wymagają sprawdzenia formalności. Zawsze weryfikuj przepisy, aby uniknąć problemów prawnych i finansowych.

Oceń artykuł

Średnia: 0.0 / 5 · 0 ocen

Tagi

remont domu kolejność prac remontowych w domu etapy remontu domu jednorodzinnego planowanie remontu domu krok po kroku jak zaplanować remont domu
Autor Leonard Ostrowski
Leonard Ostrowski
Nazywam się Leonard Ostrowski i od ponad dziesięciu lat angażuję się w analizę rynku budownictwa, co pozwoliło mi zdobyć głęboką wiedzę na temat trendów oraz innowacji w tej branży. Jako doświadczony twórca treści, specjalizuję się w dostarczaniu rzetelnych i obiektywnych informacji, które pomagają czytelnikom zrozumieć złożone zagadnienia związane z budownictwem. Moim celem jest uproszczenie skomplikowanych danych oraz zapewnienie aktualnych analiz, które wspierają świadome decyzje w zakresie inwestycji budowlanych. Zobowiązuję się do dostarczania treści o wysokiej jakości, które są nie tylko informacyjne, ale także wiarygodne i przydatne dla każdego, kto interesuje się tą dynamicznie rozwijającą się dziedziną.

Komentarze (0)

Dodaj komentarz
