Strop filigran łączy prefabrykowaną płytę żelbetową z nadbetonem wylewanym już na budowie, dlatego dobrze sprawdza się tam, gdzie liczą się tempo prac, swoboda projektu i sensowne wykończenie od spodu. W tym tekście wyjaśniam, jak działa ten system, jakie ma parametry, ile kosztuje, kiedy daje przewagę nad monolitem, a kiedy lepiej zachować ostrożność. Dorzucam też praktyczne wskazówki o montażu i o błędach, które najczęściej później kosztują najwięcej.
Najważniejsze fakty, które warto znać przed wyborem tego systemu
- To system półprefabrykowany: dolna płyta powstaje w wytwórni, a nadbeton wylewa się na budowie.
- Typowa grubość prefabrykatu to około 4,5-7 cm, a całego stropu zwykle 12-30 cm.
- Montaż wymaga dźwigu, podpór montażowych i dobrze przygotowanego projektu.
- Spód stropu jest zwykle gładki, więc często ogranicza prace wykończeniowe.
- Orientacyjny koszt gotowego rozwiązania najczęściej mieści się w widełkach około 220-400 zł/m².
Na czym polega system Filigran

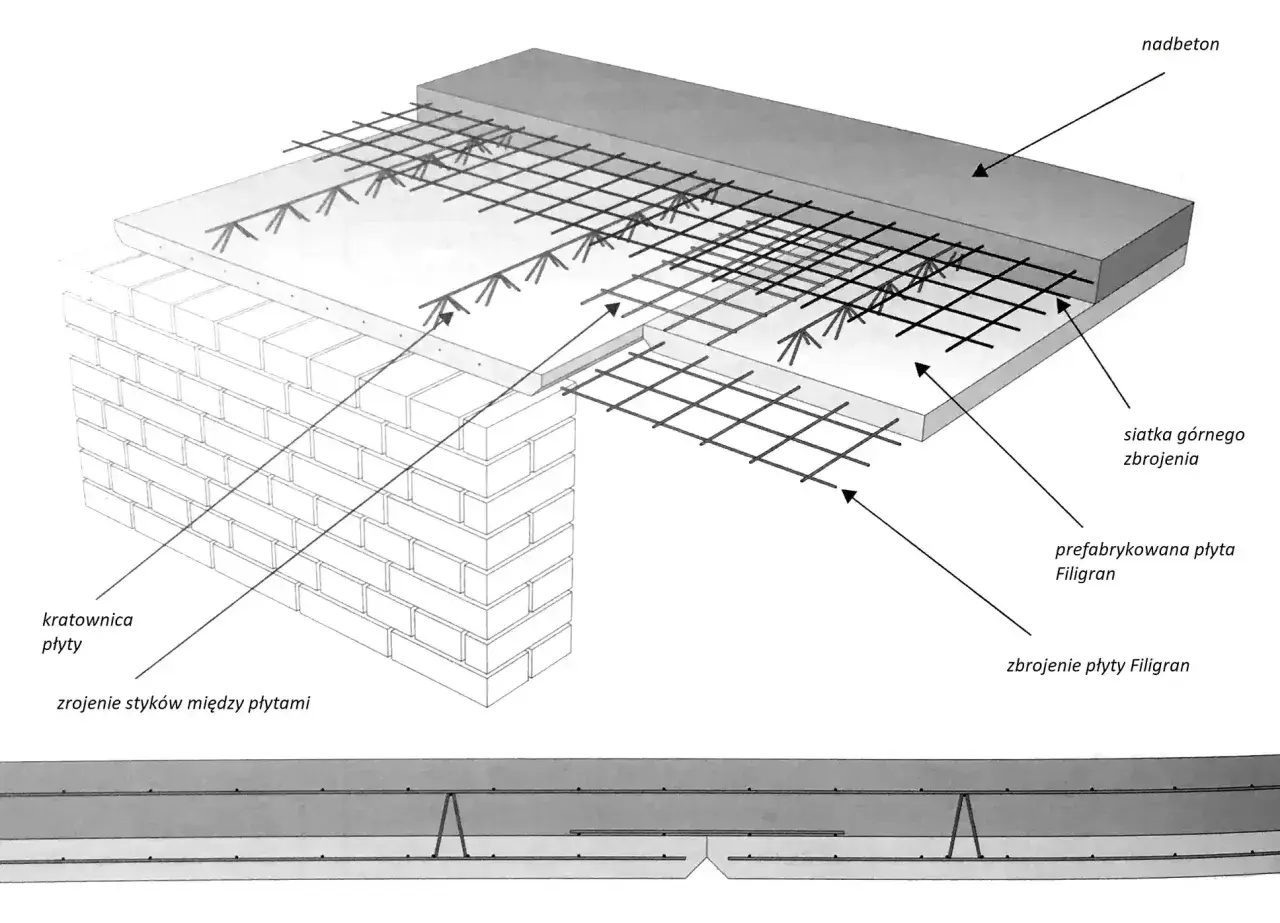

To rozwiązanie z pogranicza prefabrykacji i monolitu. W fabryce powstaje cienka płyta żelbetowa ze zbrojeniem dolnym i kratownicami przestrzennymi, a na budowie dochodzi zbrojenie uzupełniające oraz warstwa nadbetonu. Po związaniu betonu całość pracuje jak jeden strop, ale w praktyce zyskujesz trochę więcej porządku niż przy pełnym deskowaniu i trochę więcej elastyczności niż przy gotowym elemencie w pełni prefabrykowanym.
Najkrócej: to system, który ma przyspieszyć budowę bez rezygnacji z indywidualnego dopasowania do projektu. Dlatego tak dobrze odnajduje się w budynkach, gdzie rzuty są powtarzalne, ale nie banalne, a w grę wchodzą balkony, loggie, większe otwory albo nieregularne załamania ścian. Żeby ocenić, czy to rzeczywiście dobry wybór, trzeba jednak najpierw spojrzeć na jego budowę i parametry.
Z czego składa się i jakie ma parametry
W tym systemie najważniejsze są trzy elementy: prefabrykowana płyta, stalowe kratownice i nadbeton. Kratownice spajają warstwy, płyta pełni rolę trwałego szalunku, a nadbeton buduje docelową nośność. Z mojej perspektywy to właśnie ten układ daje najlepszy balans między szybkością montażu a kontrolą nad konstrukcją.
| Element | Typowa wartość | Co to oznacza w praktyce |
|---|---|---|
| Płyta prefabrykowana | ok. 4,5-7 cm | Stanowi dolną część stropu i jednocześnie szalunek tracony. |
| Łączna grubość stropu | zwykle 12-30 cm | Zależy od rozpiętości, obciążeń i przyjętego zbrojenia. |
| Masa elementu | ok. 125-150 kg/m² | Wymaga logistyki z użyciem dźwigu lub żurawia. |
| Spód stropu | gładki | Często ogranicza zakres tynkowania i przyspiesza wykończenie. |
| Projekt | indywidualny | Pozwala dopasować otwory, kształt i układ zbrojenia do konkretnego budynku. |
Im większa rozpiętość i im więcej obciążeń skupionych, tym ważniejsze staje się precyzyjne obliczenie zbrojenia oraz nadbetonu. To nie jest produkt „z półki”, tylko rozwiązanie projektowane pod konkretną konstrukcję. I właśnie dlatego przejście do montażu zawsze zaczyna się od dokumentacji, a nie od samego przyjazdu płyt na budowę.

Jak przebiega montaż krok po kroku
Przy tym systemie organizacja ma znaczenie równie duże jak sama technologia. Dobrze zrobiony montaż skraca czas prac i ogranicza ryzyko poprawek, ale źle przygotowana budowa potrafi zjeść większość przewagi, jaką daje prefabrykacja.
- Projekt montażowy i zbrojeniowy - najpierw trzeba ustalić układ płyt, kolejność montażu, miejsca otworów, podparcia i dodatkowe zbrojenie.
- Przygotowanie podpór - ściany, podciągi i podpory montażowe muszą być ustawione zgodnie z projektem, bo to one przejmują ciężar elementów przed związaniem betonu.

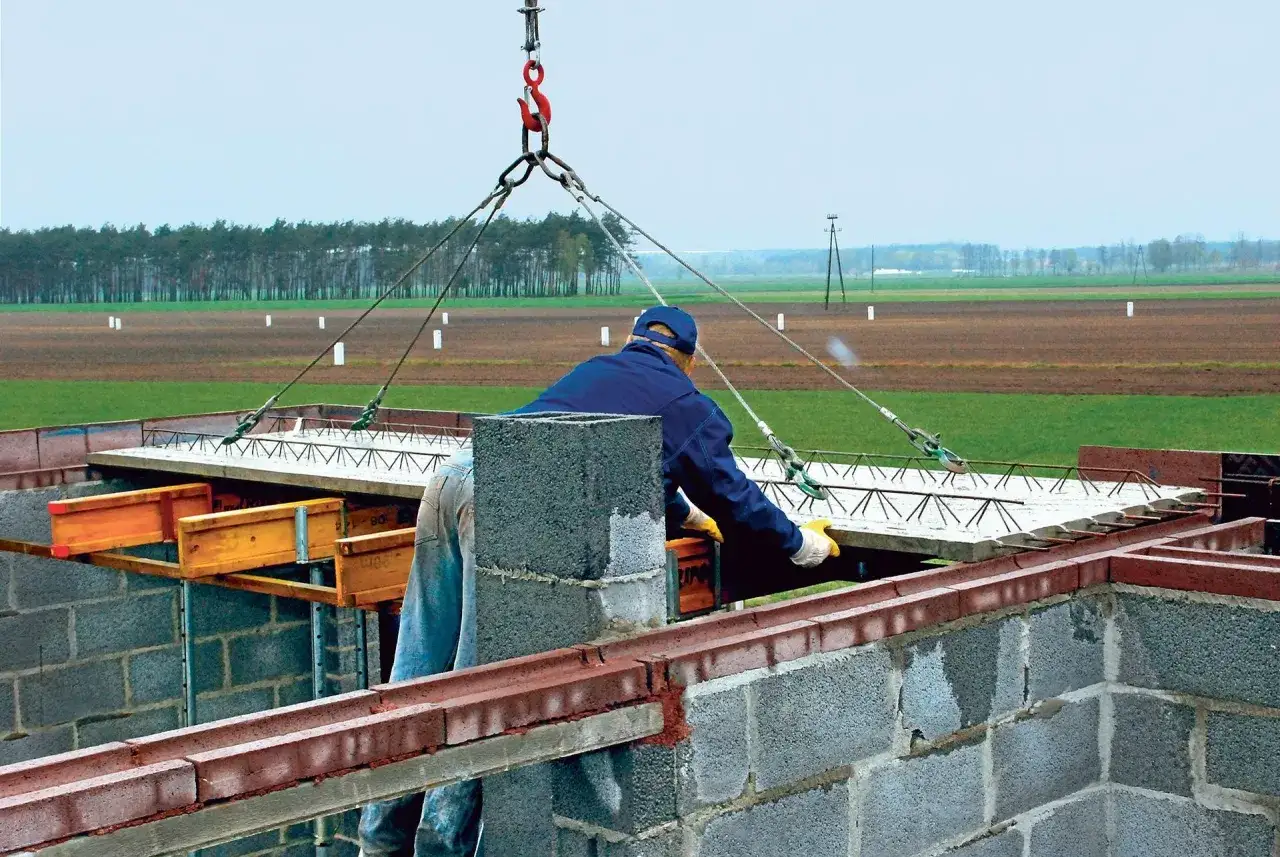

- Ułożenie płyt dźwigiem - elementy są podnoszone i dokładnie ustawiane na miejscu, dlatego potrzebny jest sprawny sprzęt i miejsce manewrowe.
- Dołożenie zbrojenia uzupełniającego - na budowie montuje się stal podporową, łączniki i zbrojenie wokół otworów oraz styków płyt.
- Betonowanie nadbetonu - warstwa betonu scala całość i nadaje stropowi docelową sztywność oraz nośność.
- Pielęgnacja i rozszalowanie - strop trzeba pozostawić do osiągnięcia wymaganej wytrzymałości, bo zbyt wczesne odciążenie kończy się odkształceniami lub pęknięciami.
Najczęstsze błędy są zaskakująco przyziemne: brak koordynacji otworów instalacyjnych, zbyt mało miejsca dla dźwigu, źle rozstawione podpory i pośpiech przy rozszalowaniu. Jeśli po montażu trzeba wykonać dodatkowy otwór, decyzję powinien zatwierdzić konstruktor, a nie ekipa na budowie. Taki detal potrafi przesądzić o bezpieczeństwie całej przegrody, więc warto go dopilnować zanim beton zacznie wiązać.
Co daje od strony wykończenia wnętrz
Jedną z największych zalet tego systemu jest spód stropu. Jest zwykle na tyle równy, że w wielu realizacjach nie trzeba wykonywać pełnego tynku, tylko ograniczyć się do szpachlowania styków, miejscowych napraw i przygotowania powierzchni pod malowanie. To realna oszczędność czasu, zwłaszcza tam, gdzie liczy się szybkie zamknięcie stanu surowego i wejście w prace instalacyjne.
- Najczęściej wystarcza zaszpachlowanie spoin między płytami i drobnych ubytków.
- Przy wyższym standardzie wykończenia można wykonać cienką gładź, ale pełny tynk nie zawsze jest potrzebny.
- Otwory pod instalacje, lampy i sufity podwieszane trzeba przewidzieć wcześnie, bo późniejsze poprawki są droższe.
- Jeśli w projekcie pojawiają się niestandardowe przebicia, trzeba je uzgodnić przed produkcją płyt.
Z mojego punktu widzenia to ważny argument nie tylko dla inwestora, ale też dla ekip wykończeniowych. Mniej mokrych prac na suficie oznacza mniej przestojów, mniejsze ryzyko zabrudzeń i szybszy start kolejnych etapów. A skoro wykończenie ma już sens, czas przejść do pytania, które pada zawsze jako drugie: ile to wszystko kosztuje.
Ile kosztuje i od czego zależy cena
Przy takim stropie nie warto patrzeć wyłącznie na cenę samej płyty. O wyniku decyduje cały pakiet: prefabrykat, dodatkowe zbrojenie, beton, transport, dźwig i robocizna. Na małej powierzchni najdrożej potrafią wyjść właśnie logistyka i montaż, bo rozkładają się na niewiele metrów.
| Składowa kosztu | Orientacyjny zakres | Kiedy rośnie |
|---|---|---|
| Płyty prefabrykowane | ok. 90-150 zł/m² | Przy większych rozpiętościach, większej nośności i bardziej złożonej geometrii. |
| Dodatkowe zbrojenie | ok. 30-40 zł/m² | Gdy jest dużo otworów, podpór punktowych albo miejsc o podwyższonych obciążeniach. |
| Nadbeton | ok. 60-140 zł/m² | Wraz ze wzrostem grubości warstwy i wymaganej klasy rozwiązania. |
| Montaż i dźwig | zmienne | Gdy budowa jest trudno dostępna, a harmonogram wymaga kilku wejść sprzętu. |
| Gotowy strop | ok. 220-400 zł/m² | Przy małych realizacjach, dużej liczbie detali i bardziej wymagającym projekcie. |
Najlepsza praktyka jest prosta: porównuj oferty na poziomie całego stropu, a nie pojedynczej płyty. Dopiero wtedy widać, czy atrakcyjna cena materiału nie zostanie zjedzona przez transport, montaż albo dodatkowe prace zbrojarskie. Tę samą zasadę warto zastosować również przy porównaniu z innymi technologiami.
Jak wypada na tle monolitu i Terivy
Wybór między technologiami nie powinien być emocjonalny. Na papierze każdy system wygląda dobrze, ale w praktyce liczy się tempo, dostępność sprzętu, geometria budynku i to, ile pracy zostaje na finiszu. Poniższe porównanie pokazuje, gdzie ten system ma realną przewagę, a gdzie lepiej rozważyć inną drogę.
| Cecha | Filigran | Monolit | Teriva |
|---|---|---|---|
| Tempo realizacji | Szybkie, ale wymaga dobrej organizacji i dźwigu. | Najwolniejsze, bo dochodzi pełne deskowanie i dłuższe dojrzewanie betonu. | Przy prostych rzutach bywa sprawne, ale wymaga więcej pracy ręcznej. |
| Swoboda kształtu | Wysoka. | Bardzo wysoka. | Umiarkowana. |
| Spód stropu | Zwykle gładki i wygodny w wykończeniu. | Zależy od jakości szalunku i robocizny. | Na ogół mniej przewidywalny niż w systemie prefabrykowanym. |
| Sprzęt | Wymaga żurawia lub dźwigu. | Opiera się głównie na deskowaniu i podporach. | Mniejsze wymagania sprzętowe, ale więcej działań manualnych. |
| Najlepsze zastosowanie | Budynki z powtarzalnymi, ale nie całkiem prostymi rzutami. | Przy bardzo niestandardowej geometrii i dużej dowolności konstrukcyjnej. | Domy o prostszej bryle i typowych rozpiętościach. |
Jeśli ktoś pyta mnie o praktyczny sens wyboru, odpowiadam tak: ten system wygrywa tam, gdzie chcesz połączyć krótszy czas realizacji z estetycznym spodem i sporą elastycznością projektu. Monolit nadal ma przewagę przy trudnych, mocno niestandardowych konstrukcjach, a Teriva może być rozsądna, gdy bryła jest prosta i nie potrzebujesz walczyć o każdy dzień na budowie. Zanim jednak podpiszesz zamówienie, warto sprawdzić kilka rzeczy, które często przesądzają o bezproblemowej realizacji.
Na co uważać przed zamówieniem płyt
- Projekt montażowy - bez niego łatwo o pomyłkę w kolejności montażu, otworach i podparciach.
- Otwarcia instalacyjne - przewidziane wcześniej są tańsze i bezpieczniejsze niż doraźne docinanie po montażu.
- Warunki logistyczne - trzeba sprawdzić dojazd, miejsce dla dźwigu i przestrzeń do rozładunku.
- Podpory i oparcie - muszą być zgodne z projektem, bo przejmują obciążenie przed związaniem betonu.
- Pielęgnacja betonu - zbyt szybkie obciążenie stropu to prosta droga do problemów z rysami i ugięciami.
- Zakres oferty - dobra wycena obejmuje nie tylko płyty, ale też transport, montaż, beton i zbrojenie uzupełniające.
Nie zamawiałbym takiego stropu wyłącznie na podstawie metrażu. Najpierw trzeba dopiąć projekt, logistykę i zakres robót, bo dopiero wtedy widać rzeczywisty koszt i ryzyko. To technologia, która bardzo dobrze odwdzięcza się za porządek na etapie przygotowania, ale nie wybacza przypadkowości.
Co decyduje, czy ten strop będzie naprawdę wygodny na budowie
Najlepsze efekty daje nie sama technologia, lecz połączenie trzech rzeczy: dobrego projektu, sprawnej logistyki i cierpliwości przy betonowaniu. Jeśli te warunki są spełnione, system Filigran daje przewidywalny montaż, gładki spód i sensowny kompromis między prefabrykacją a elastycznością konstrukcji. Jeśli któryś z tych elementów zawiedzie, oszczędność na papierze bardzo szybko zamienia się w poprawki na placu budowy.
W praktyce sprawdza się więc prosta zasada: im wcześniej dopniesz otwory, zbrojenie, dostęp dla sprzętu i zakres wykończenia, tym mniej niespodzianek pojawi się później. To właśnie ten etap, a nie sama nazwa systemu, decyduje o tym, czy strop będzie wygodny w realizacji i opłacalny przy wykończeniu.
